在项目管理中我们有的时候会涉及到日历的设置,不同的行业在每一年的日历中也不一样,所以下面以project2016为例,介绍一下日历如何设置。文末有project2016的安装包
(1)查看项目基本信息

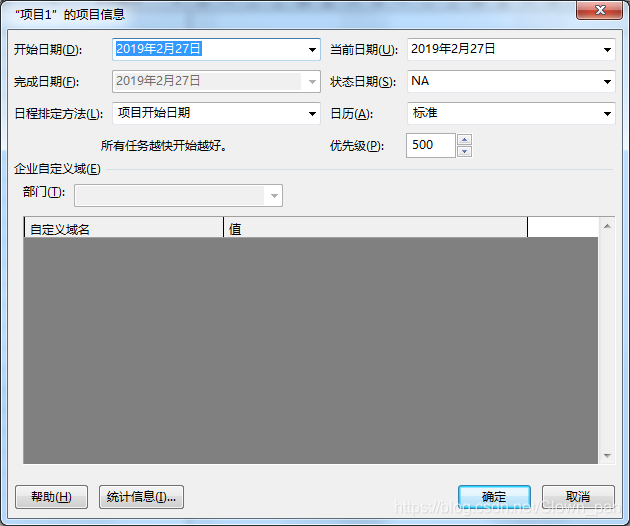

如图在“项目”——“项目信息”中打开,可以设置“开始日期”,“结束日期”不需要填写,因为他会根据项目的时间自动推算结束日期。在“状态日期”“优先级”等可以设置,关于日历的模式。在下一题会详细解释。
(2)2019年标准+假期的工作日历设置

打开“项目”----“更改工作时间”,在右上角“新建日历”就开始了工作时间和非工作时间的设置。如下图
1、假期设置

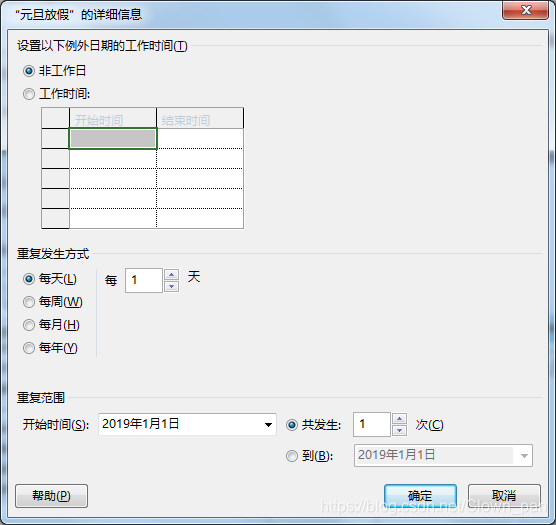

首先是1月1日的元旦放假,在下面的“例外日历”中新建一个名称,如“元旦放假”,在后面的栏目中选择开始日期和结束日期,在2019年元旦放假时1月1日这一天(2018年的两天假期不属于2019年),所以点击右面的“详细信息”,界面如下
在这个窗口的左上角有工作日和非工作日,选择非工作日,因为是一次,所以选择“每天”并且设置为“每1天”,右下角,设置“共发生1次”。点击“确定”,元旦放假设置好了。
2、工作日设置
在2019年二月,2.2和2.3是春节调休班。所以要在面的“例外日历”中新建一个名称,如“春节调休” ,在后面的栏目中选择开始日期和结束日期
